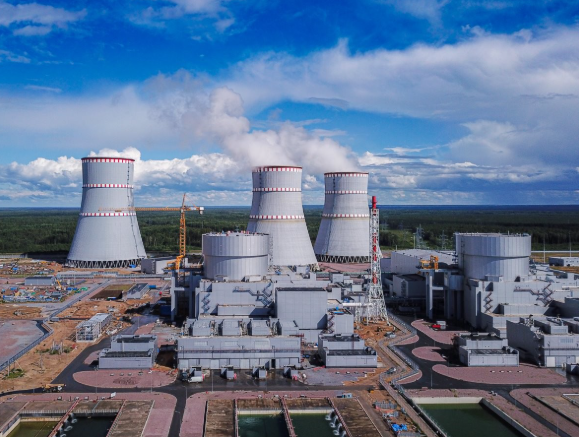

近日,在列宁格勒核电站2号机组(隶属俄罗斯原子能公司电力部门俄罗斯原子能康采恩股份公司旗下子公司)配备VVER - 1200反应堆的4号机组施工现场,用于安装关键安全系统元件(特别是装料机的控制面板)的建筑物基础底板混凝土浇筑工作顺利完成。
该基础底板是组成所谓“核岛”的七个物体之一。为布置这一基础,建设者面临较大工程量,总面积达2000平方米,高度为1500毫米,共需使用超过950吨钢筋和3000立方米超强混凝土。在施工准备阶段,建设团队使用高品质组件来调配地基混凝土混合物;施工过程中,建筑工人严格遵循施工工艺,以高度的责任心对待混凝土浇筑工作。施工完成后,采用无损检测方法对硬化结构进行了为期7天的测试,结果证实其强度符合要求。按照规定,五月底还将对已完工的地基进行再次检查。
泰坦二号股份公司列宁格勒核电站设施项目总监康斯坦丁·胡佳科夫表示:“四号机组‘核岛’所有设施的建设工作都提前完成。目前,主要工作聚焦于基础底板的加固和混凝土浇筑。我们提前23天完成了安全楼的地基准备工作。这得益于材料及时送达、人员充足且资质优良,以及设施内合理的工作规划和清晰的流程管理。”他还透露,团队计划继续保持当前进度,力争在今年12月初,完成“核岛”所有七座建筑物的地基施工。
